23日
2015-09
開工大吉,水電定位及,線管開槽
設計師、班長、監理等人到位
24日
地面綠環地固的涂刷及水電材料的配送
計劃部安排工人配送
26日

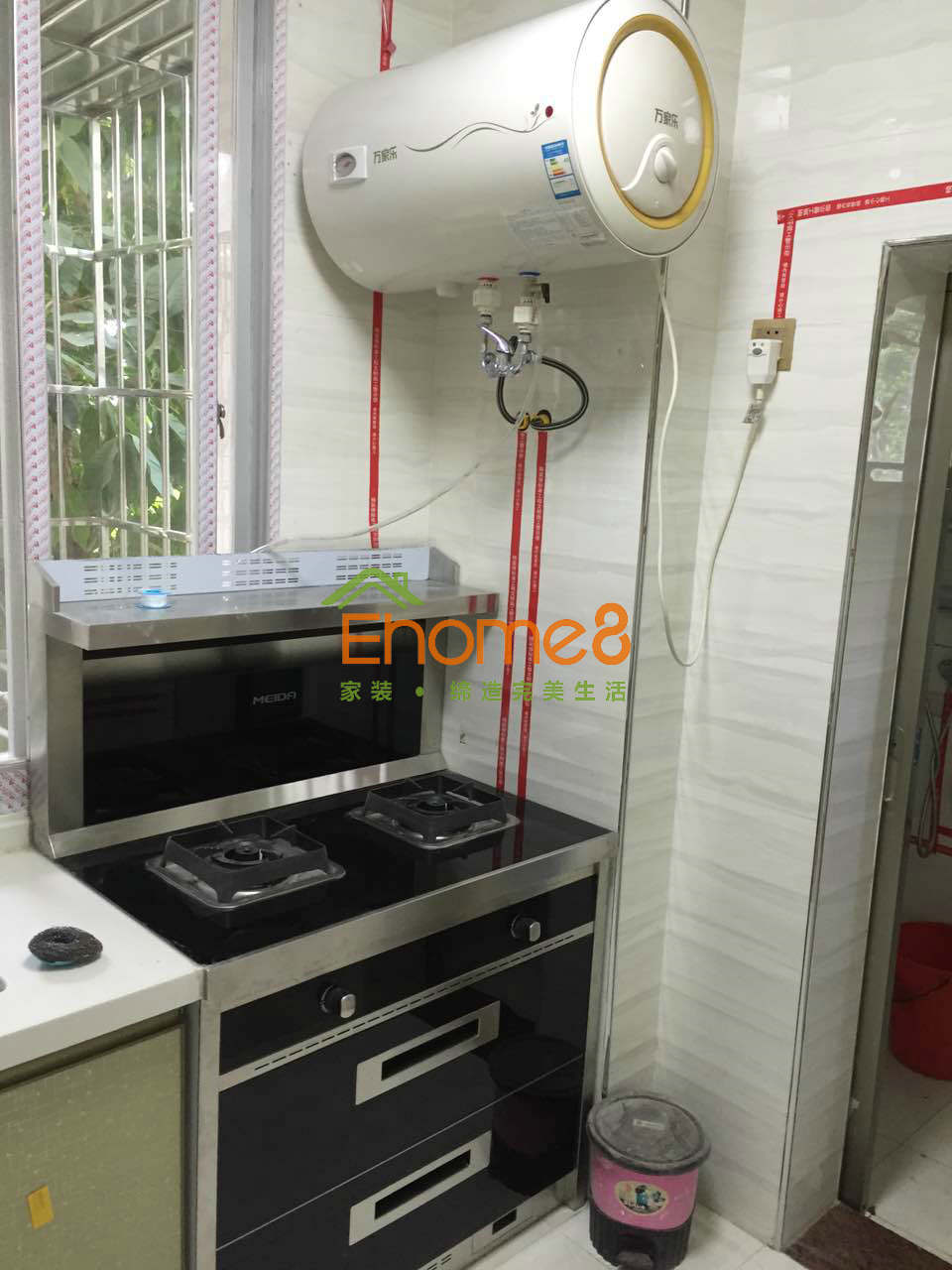

水電安裝
張銘、陳臨等
3日
2015-10
水電驗收通過
設計師、張銘、陳臨等
4日
瓷磚及水泥砂漿等材料配送
主材部及計劃部安排工人配送
5日

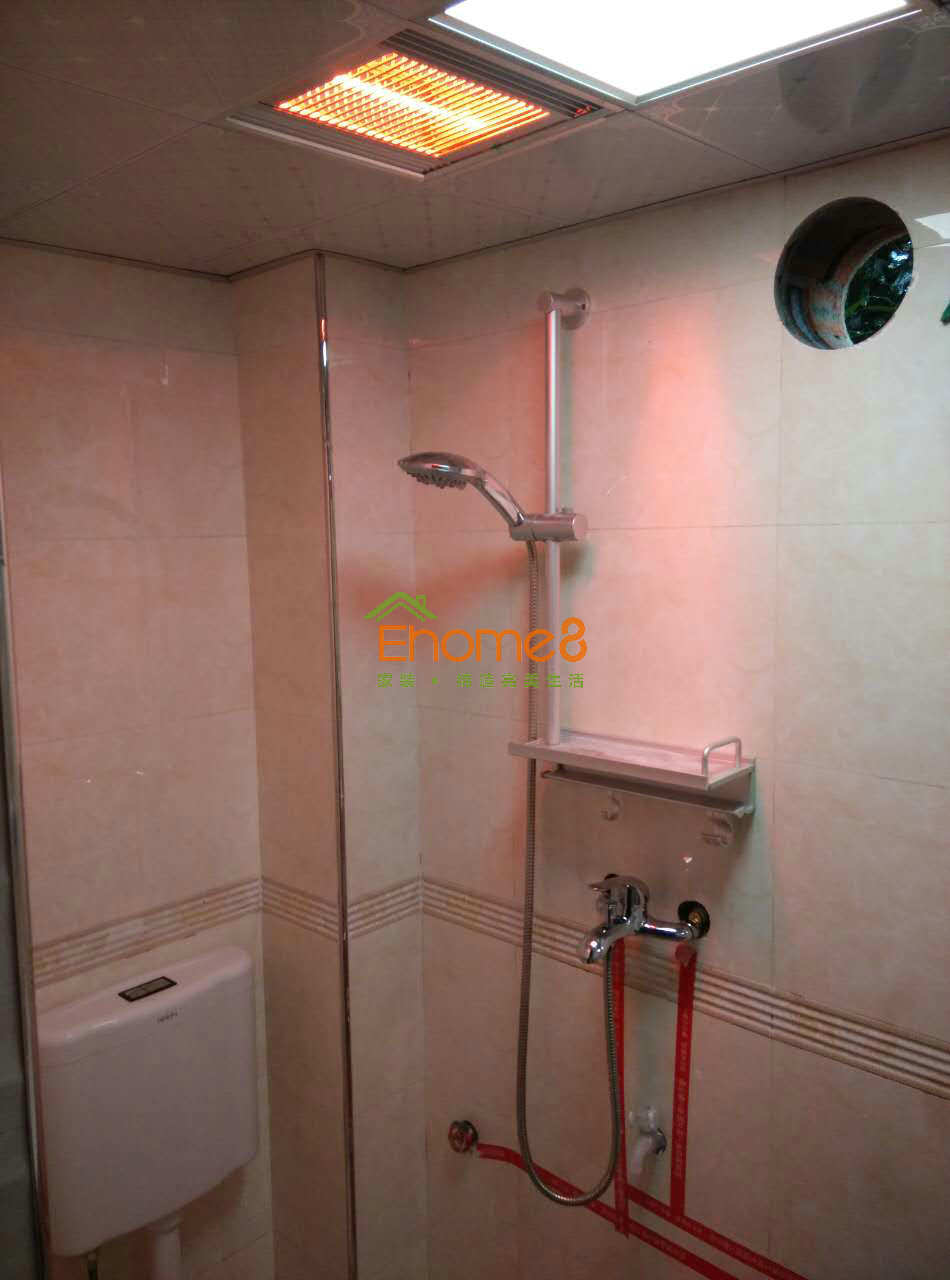

衛生間門安裝及衛生間有色防水的涂刷及閉水試驗,鋪磚完成。
黃崗、韋雨宇等
20日
鋪磚完成通過驗收
22日
批刮膩?zhàn)?、平整墻面、涂刷乳膠漆
黃海、陳寧等
27日
櫥柜吊柜、五金件安裝
2015-11
完工,交房。
